Ce projet est mené en étroite collaboration avec la Commune d’Ollon, qui procède en parallèle au remplacement de certaines bordures de trottoirs. La coordination entre les différents intervenants permet d’optimiser les interventions et de limiter l’impact sur la circulation et les accès riverains.
Tronçon entre Arveyes et Villars
Les rails et le bitume sont remplacés intégralement sur ce segment.

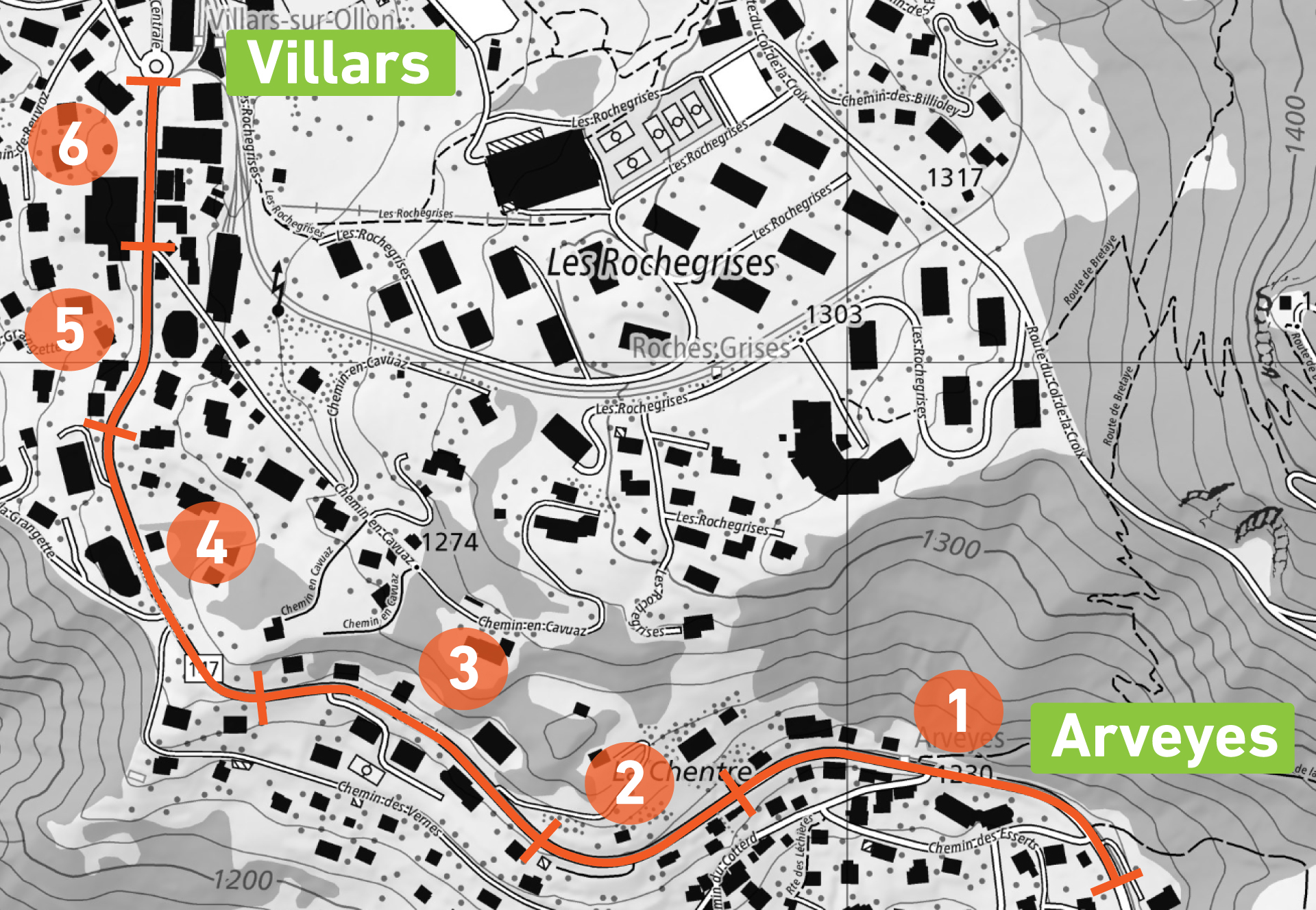

Les travaux sont réalisés par tronçons d’environ 250 mètres afin de maintenir la circulation – alternée par des feux – tout en garantissant la qualité et la sécurité des travaux. Chacune des 6 phases est planifiée avec une durée d’environ 3 semaines (voir planification sous l’image).

Gare de Villars
Quatre appareils de voie sont remplacés, ainsi qu’une traversée de voie. Ces interventions, prévues au 2e semestre, renforceront la fiabilité des installations dans ce secteur stratégique du réseau.
Planification des travaux
- 31.03 au 23.04: Arveyes-Villars, phase 1
- 24.04 au 14.05: Arveyes-Villars, phase 2
- 15.05 au 04.06: Arveyes-Villars, phase 3
- 04.06 au 25.06: Arveyes-Villars, phase 4
- 26.06 au 16.07: Arveyes-Villars, phase 5
- 17.07 au 28.07: Arveyes-Villars, phase 6
- Jusqu’en novembre: travaux routiers de la Commune d’Ollon
- Mi-août à début octobre: travaux en gare de Villars
Planification indicative, sous réserve de modification
